呉服橋・江戸橋出入口撤去の橋桁撤去工の概要
2022.12.26

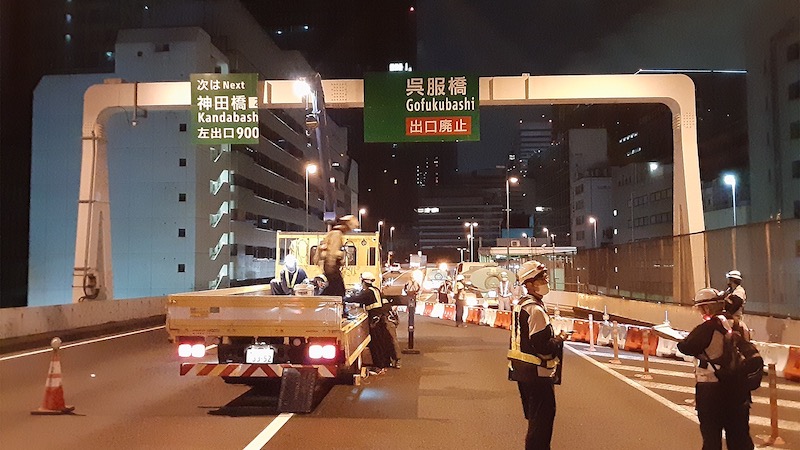

呉服橋出入口と江戸橋出入口の撤去工事は、都心環状線本線の至近かつ日本橋川上という限られたスペースでの作業となるため、さまざまな制約条件が課せられます。
首都高は、都心環状線本線や一般道、そして日本橋川など周辺に及ぼす影響と、工期・費用などを勘案し、それぞれの区間において最適な工法を検討します。そのため、採用している工法は、撤去箇所により異なります。

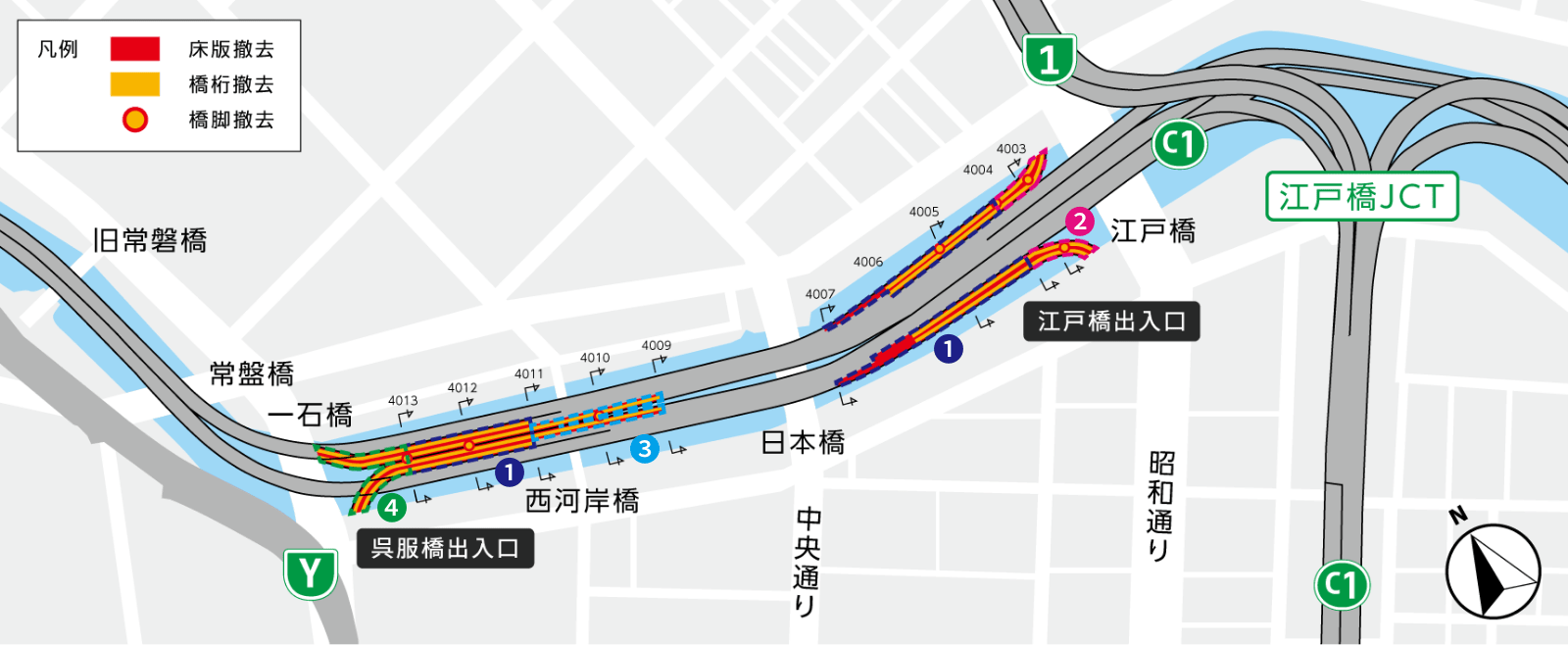

区間ごとに異なる工法

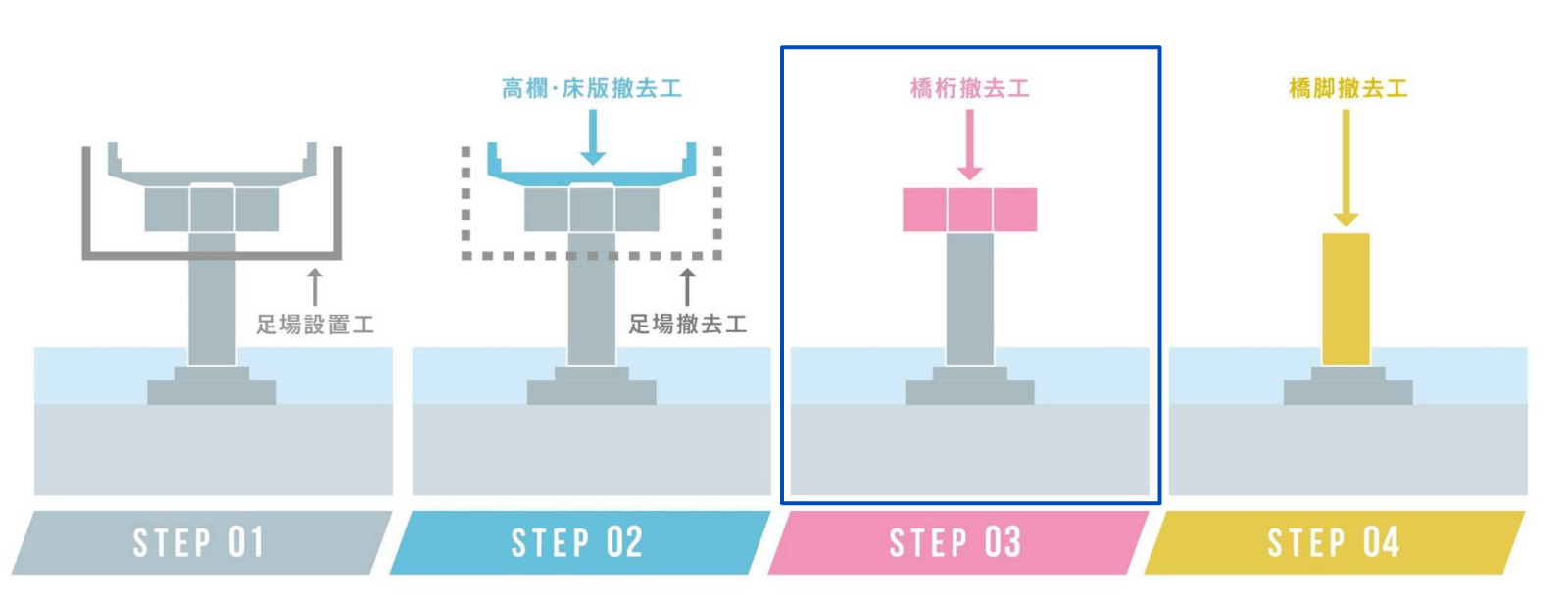

呉服橋出入口 | 桁撤去工法 |
---|---|

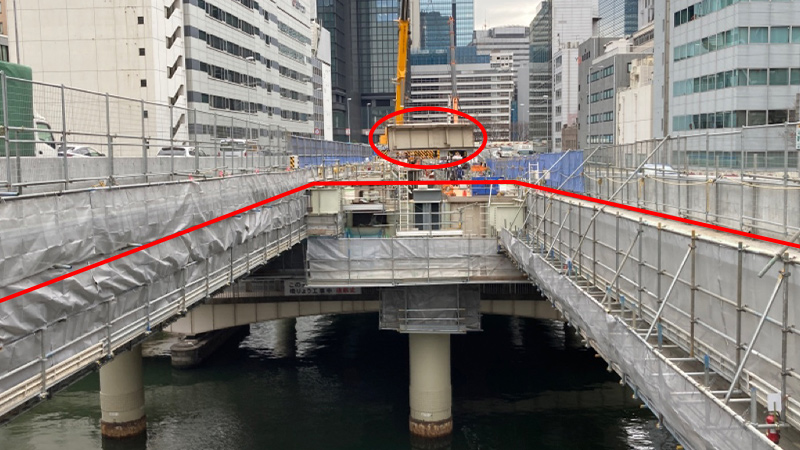

4009-4010 | ❸クレーンによる撤去 (半断面施工) |
4010-4011 | ❸クレーンによる撤去 (半断面施工) |
4011-4012 | ❶ジャッキによる降下 |
4012-4013 | ❶ジャッキによる降下 |

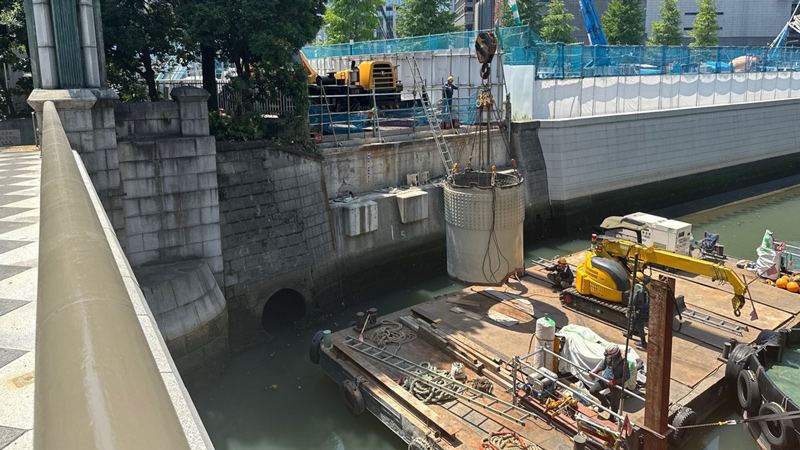

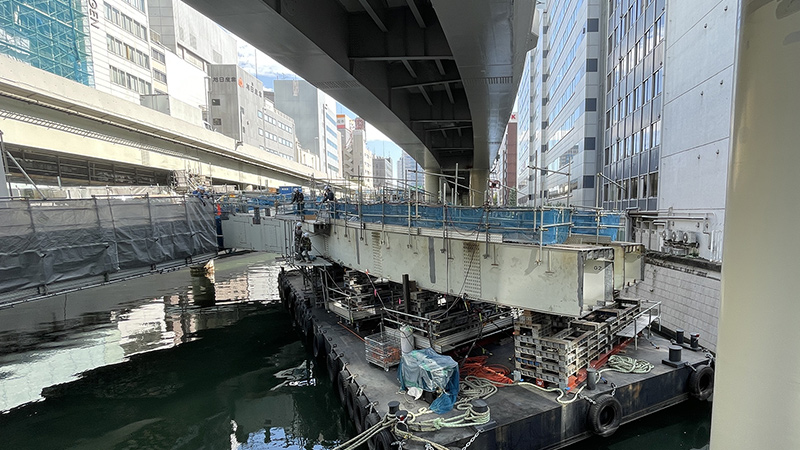

4013-4014,橋台 | ❹台船からの縦取り (詳細検討中) |
